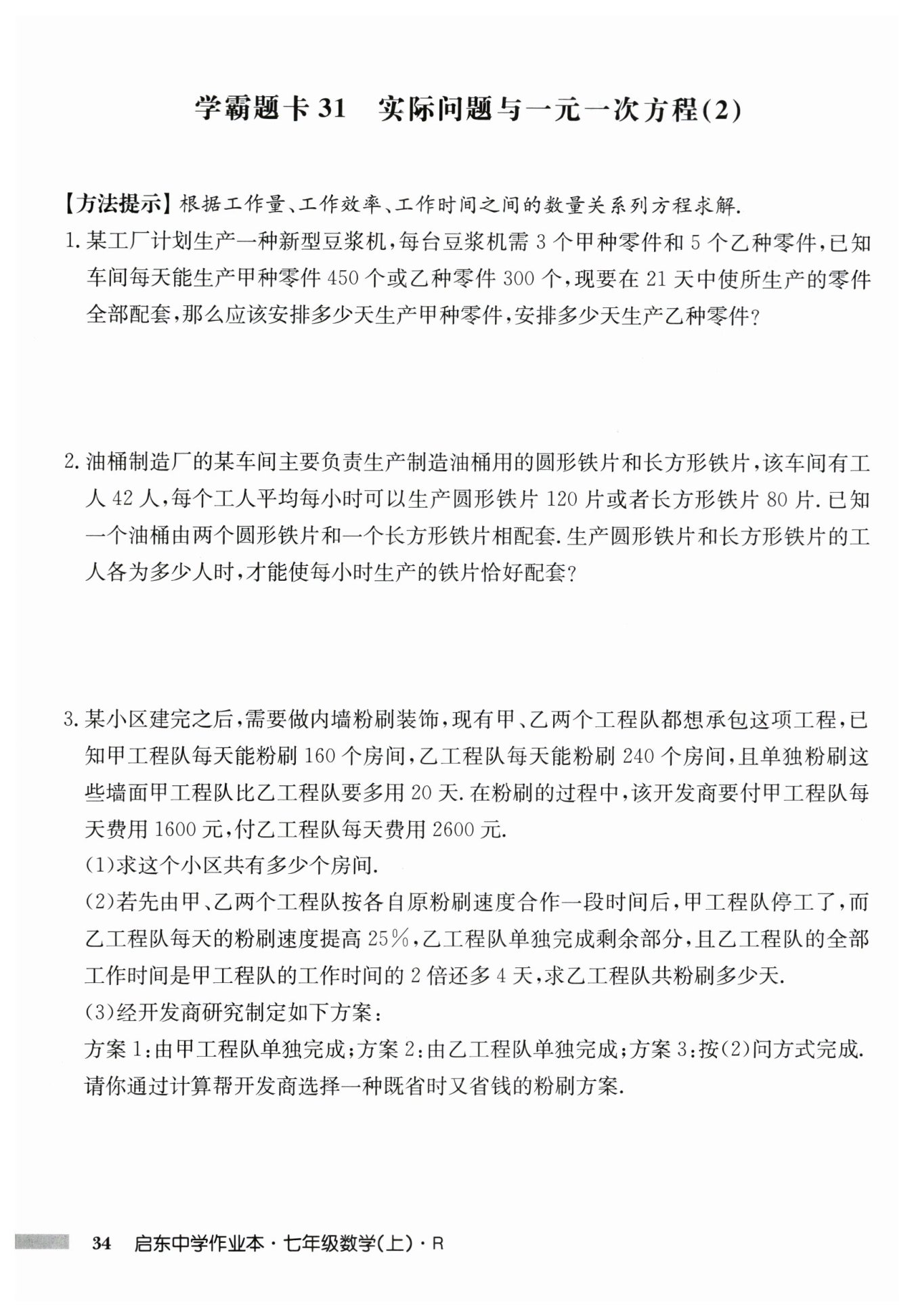

解:$(1)$设乙工程队要粉刷$x$天才能完成这项工程
由题意得$240x=160(x+20)$
解得$x=40$,$240×40=9600($个$)$
答:这个小区共有$9600$个房间$.$
$(2)$设甲工程队的工作时间为$y$天,则乙工程队的工作时间为$(2y+4)$天
由题意得$ 160y+240y+240×(1+25\%)(2y+4-y)=9600$
解得$y=12$
$2y+4=2×12+4=28($天$)$
答:乙工程队共粉刷$28$天$.$
$(3)$方案$1$:由甲工程队单独完成,时间:$9600÷160=60($天$)$,费用:$60×1600=96000($元$)$
方案$2$:由乙工程队单独完成,时间:$9600÷240=40($天$)$,费用:$40×2600=104000($元$) $
方案$3$:按$(2)$问方式完成,时间:$28$天,费用:$12×1600+28×2600=92000($元$)$
∵$28<40<60$,且$92000<96000<104000$
∴方案$3$最合适
答:选择方案$3$可以既省时又省钱$.$
